Projekt mit Netzplantechnik vorwärts und rückwärts terminieren
- Projekt- und Zeitplan automatisch erstellen
- mit Vorwärts- und Rückwärtsterminierung
- und automatisch erstelltem Gantt-Diagramm
Für Ihre Zeitplanung mit der Netzplantechnik legen Sie in dieser Vorlage fest:

- Liste der einzelnen Arbeitspakete (maximal 25)
- Dauer der einzelnen Arbeitspakete
- Abhängigkeiten der Arbeitspakete (notwendige Vorgänger-Arbeitspakete, maximal 3)
- Zeitraster für die Vorgangsdauer (zum Beispiel Stunden)
- Anzahl der Stunden, die pro Tag möglich sind.
- frühester Beginn des ersten Arbeitspakets (Startdatum) oder
- spätestes Ende des letzten Arbeitspakets (Enddatum)
Mit einer Vorwärtsterminierung und unter Berücksichtigung der Abhängigkeiten der Arbeitspakete werden die frühesten Beginntermine und Endtermine sowie die Gesamtdauer des Projekts ermittelt. Anschließend werden die spätesten Beginntermine und Endtermine der Arbeitspakete mit der Rückwärtsterminierung berechnet.
Daraus ergeben sich der Gesamtpuffer und der freie Puffer für ein einzelnes Arbeitspaket sowie die kritischen Arbeitspakete (kritischer Pfad im Netzplan), die nicht verschoben werden können.

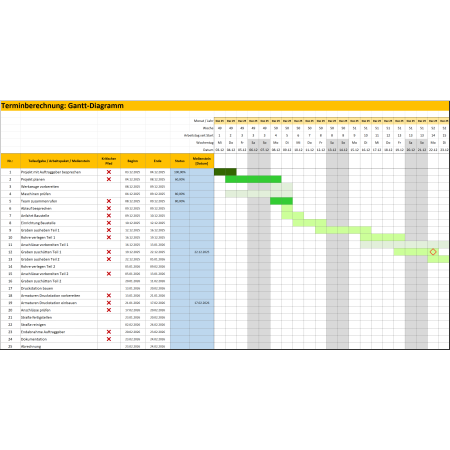

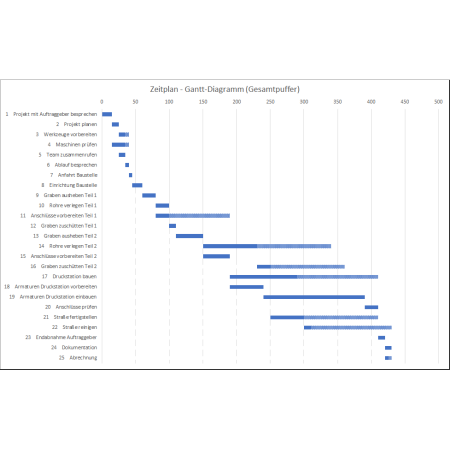

In einem Gantt-Diagramm wird diese Terminplanung visualisiert. Sie können dort zudem Meilenstein-Termine und den Status eines Arbeitspakets festlegen, die im Gantt-Diagramm dargestellt werden. In drei gesonderten Gantt-Diagrammen werden für die Arbeitspakte außerdem die Zeitpuffer und der kritische Pfad dargestellt.
Hinweis: Die Formeln enthalten Zirkelbezüge. Deshalb sollten Sie vor Ihren Einträgen und Änderungen der Vorgangszeiten die iterative Berechnung einschalten. Nach allen Änderungen sollten Sie die iterative Berechnung wieder ausschalten.
